新進展!地鐵10號線110kV雪象北主變電所成功受電

更新:2019-10-16 10:51:19, 瀏覽:4151

10月15日16時08分

10號線傳來新進展

雪象北主所2#主變壓器一次沖擊成功

標志著雪象北主所成功受電!

關于雪象北主變電所

  • 主變電所如同線路的心臟,是全線所有設備的能量源泉雪象北主變電所是三期二階段工程第一個送電的主變電站,主變電站的成功受電為車輛段調車任務提供了保障,也為后續全線車站電通提供了先決條件。

  • 雪象北變電所位于龍崗區坂田街道坂李大道北側,為新建地下一層、地上兩層變電站,本期主變壓器規模為2×50MVA,新建2回110kV線路分別引至供電局220kV登峰變電站和110kV錦繡變電站

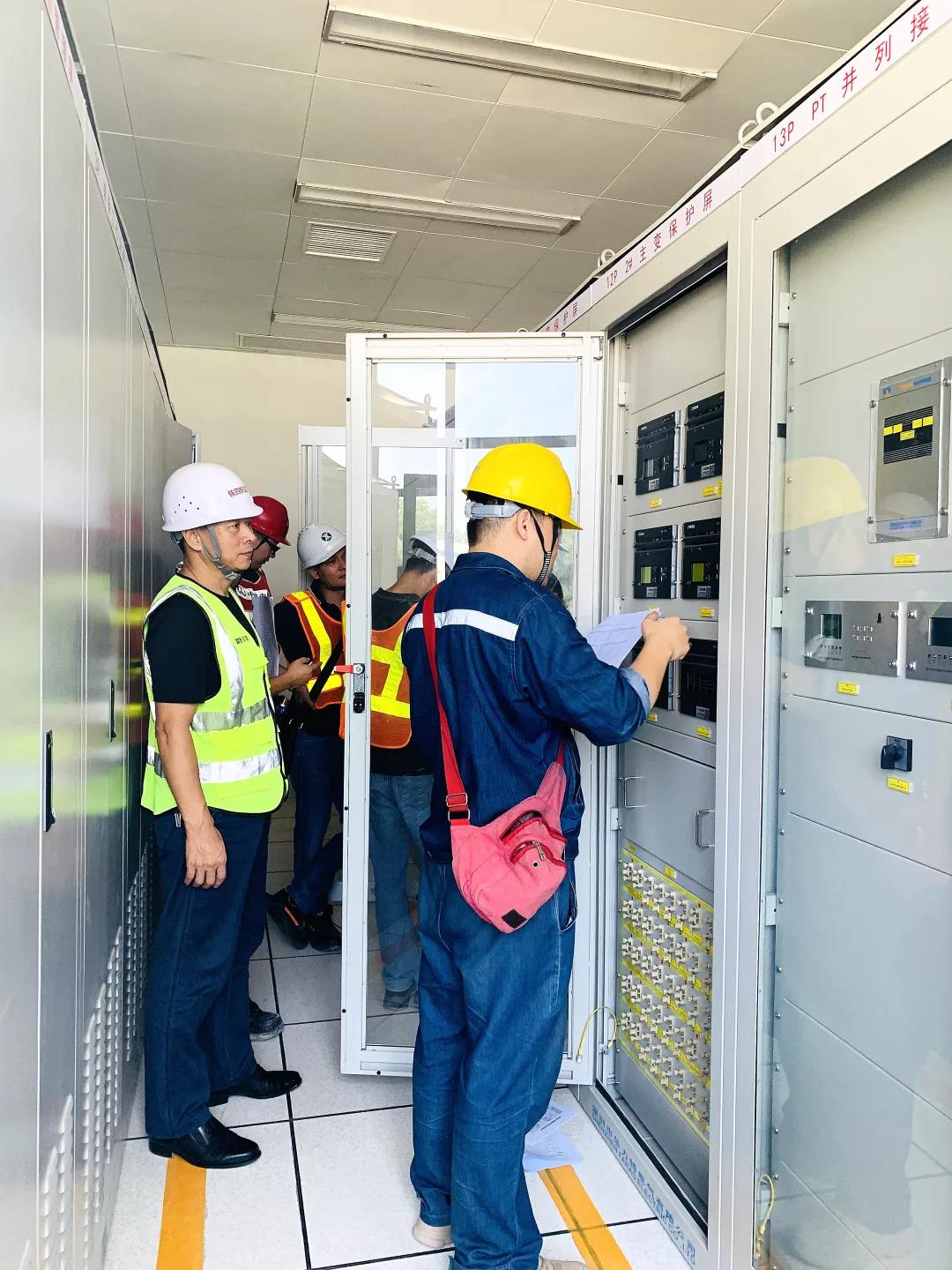

攻堅克難送電成功

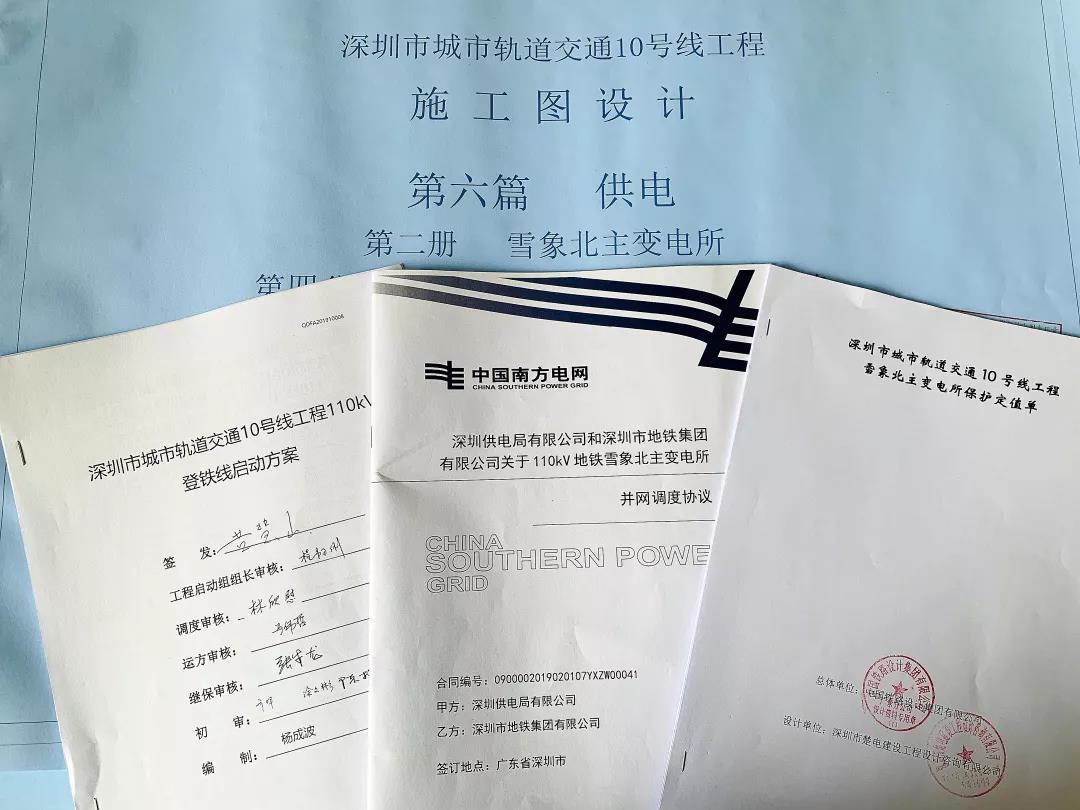

  • 當天上午,根據啟動方案的要求,施工、監理方先對線路及設備進行核相及絕緣檢測等準備工作,隨后等待供電局中調命令后便開始了一系列啟動準備操作,最終一次性送電成功。

  • 雪象北主變電所建設可謂一波三折,自工程正式啟動以來,深鐵建設集團先后克服了所址的征地及綠化、外電源路徑涉及河道管理、與市政管線沖突、重要負荷未按計劃停電而導致無法實現接入系統、重新申報供電局審批并調整相關設備生產、護網行動等重重難關,最終終于落實了啟動時間,按計劃完成了送電。

雪象北主變電所啟動送電回顧

9:00

按程序開始進行啟動送電前的最后一次檢查和測試

12:00

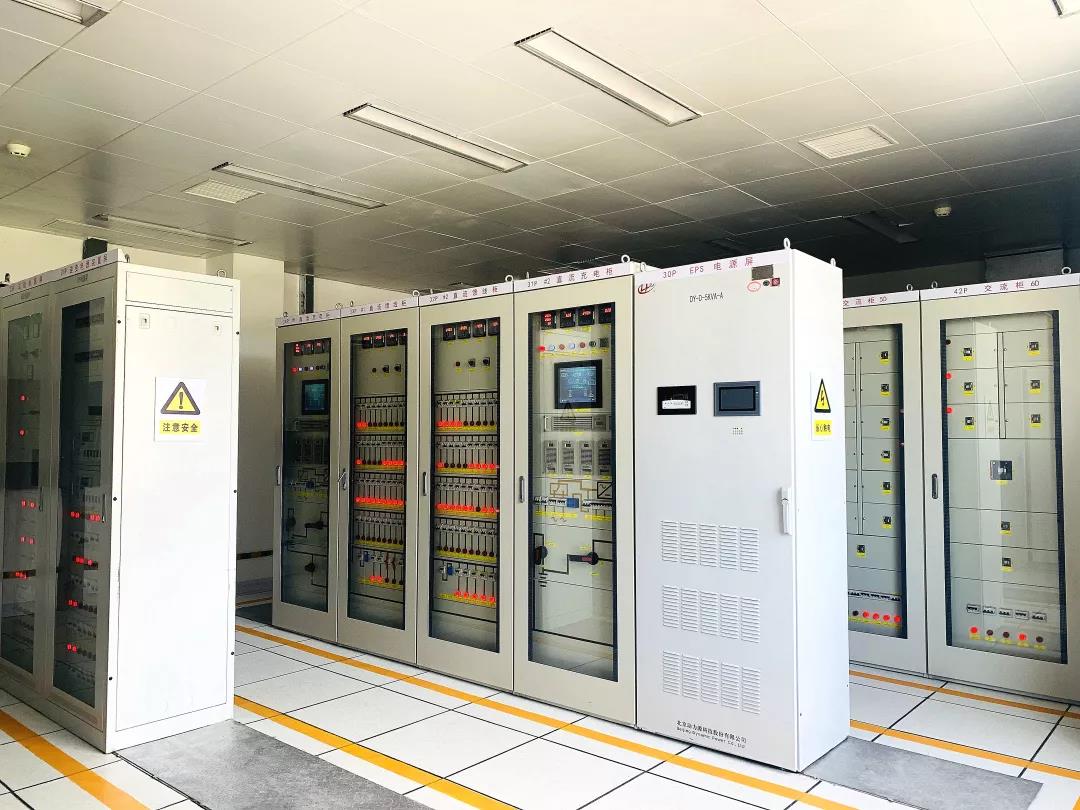

開始供電局側登峰變電站倒閘、110kV電纜線路和主變電所110kV GIS 等設備的三次沖擊試驗

16:08

主變電所2#主變壓器一次沖擊成功

18:36

主變電所2#主變壓器完成了全部五次沖擊

22:45

110kV登鐵線啟動送電全部完成,雪象北主變電所正式投入運行

地鐵10號線最新進展

  • 截至目前,10號線23個車站已全部封頂,影響全線運營開通的附屬結構出入口、風亭等需開挖基坑總數共計118個已全部開工,完工41個。

    主變電所:福田黨校主所已完成電氣設備安裝前電力工程監督和主體結構初驗,雪象北主所于10月15日已成功送電、設備房全部移交。
